१४० मेगावट क्षमताको तनहुँ जलविद्युत आयोजना : ५१.४४ प्रतिशत भौतिक प्रगति

भञ्ज्याङ समाचारदाता/दमौली

तनहुँको ऋषिङ गाउँपालिका-१ मा निर्माणाधीन १४० मेगावाट क्षमताको तनहुँ जलविद्युत् आयोजनाको पचास प्रतिशत काम सकिएको छ । निर्माण सुरु भएको पाँच वर्षका अवधिमा आयोजनाले ५१.४४ भौतिक प्रगति गरेको हो ।

पुस मसान्तसम्म आयोजनाको आधा काम सकिएको आयोजना प्रमुख राजभाइ शिल्पकारले र जानकारी दिए । सोही अवधिसम्म ४६.३४ प्रतिशत आर्थिक प्रगति हासिल भएको छ । आयोजनाले तीनवटा प्याकेजमा ठेक्कामार्फत काम गरिरहेको छ ।

शिल्पकारका अनुसार प्याकेज १ मा २७.७५ प्रतिशत भौतिक र २३.८८ प्रतिशत आर्थिक प्रगति भएको छ । प्याकेज २ मा ५१.१४ प्रतिशत भौतिक र ४४.०९ प्रतिशत आर्थिक प्रगति भएको छभने प्याकेज ३ मा ७६.५ प्रतिशत भौतिक र ७२.६ प्रतिशत आर्थिक प्रगति हासिल भएको शिल्पकारको भनाइ छ । उनले भने, “तीनवटै प्याकेजको काम तीव्र गतिमा भइरहेको छ, आयोजनाको प्रगति सन्तोषजनक रहेको छ । आयोजनाको कामलाई निर्धारित सन् २०२६ मै सम्पन्न गर्ने लक्ष्यसहित कामलाई अगाडि बढाइएको छ ।”

आयोजनाको महत्वपूर्ण काम रहेको बाँध निर्माण केही महिनाअघि देखि जारी छ । ऋषिङ गाउँपालिका-१ र व्यास नगरपालिका-५ सिमाना भएर बग्ने सेती नदीलाई एक सय ४० मिटर अग्लो कंक्रिट मुख्य बाँध निर्माणस्थलभन्दा माथिल्लो तटीय क्षेत्रबाट ६२६.९२ मिटर लामो सुरुङ निर्माण गरी फर्काइएको छ ।

डाइभर्सन सुरुङमार्फत फर्काइएको पानीलाई मुख्य बाँध निर्माणस्थलबाट तल्लो तटीय क्षेत्रमा पुनः सेती नदीमा खसालिएको छ । बाँध निर्माणका लागि नदी फर्काउने कामलाई महत्वपूर्ण मानिन्छ । सन् २०२१ बाट निर्माण सुरु भएको डाइभर्सन टनेल हालै निर्माण सम्पन्न भएपछि नदी फर्काउने काम गरिएको हो ।

अब मुख्य बाँध निर्माण अवधिसम्मका लागि नदी फर्काउनका लागि करिब ४० मिटर अग्लो अस्थायी कङ्क्रिट बाँध (कफर ड्याम) निर्माण गरिनेछ । उक्त बाँध आगामी मनसुन सुरु हुनुभन्दा पहिले नै निर्माण सक्नेगरी काम भइरहेको आयोजना प्रमुख शिल्पकारले बताउनुभयो ।

आयोजनाको मुख्य निर्माण कार्यलाई तीन प्याकेजमा विभाजन गरी काम भइरहेको छ । प्याकेज-१ अन्तर्गत एक सय ४० मिटर अग्लो बाँध निर्माणका लागि सोङ्ददा कर्पोरेसन, भियतनाम-कालिका कन्स्ट्र्रक्सन (प्रा) लि. नेपाल जेभीसँगकोे ठेक्का सम्झौता विसं २०७८ भदौ १४ गतेदेखि कार्यान्वयनमा आएको थियो ।

आयोजनाको सुरुङ, विद्युत् गृह निर्माण र हाइड्र्रोमेकानिकल तथा इलेक्ट्रोमेकानिकल उपकरण आपूर्ति, जडान तथा सञ्चालन लगायत प्याकेज-२ को निर्माणका लागि सिनो हाइड्रो कर्पोरेसन, चीनसँग विसं २०७५ असोज १५ गते खरिद सम्झौता भएको थियो । निर्माण सुपरीवेक्षण परामर्शदाताले खरिद सम्झौताबमोजिम निर्माण सुरु गर्न कार्यादेश जारी गरेपश्चात् सिनो हाइड्रोले विसं २०७५ माघ ६ बाट आयोजनास्थलमा परिचालित भई निर्माण जारी राखेको छ ।

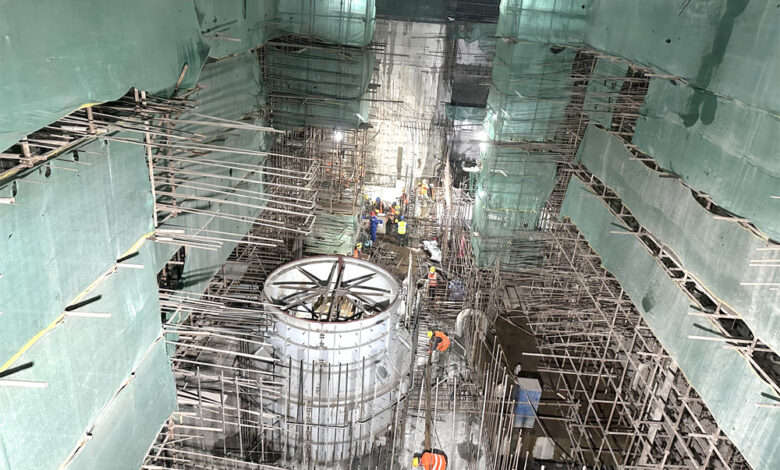

भूमिगत विद्युत्गृह खन्ने कार्य सम्पन्न गरी कङ्क्रिटिङ तथा टर्वाइनलगायत उपकरण जडान भइरहेको छ । टेलरेस सुरुङ निर्माण सम्पन्न भएको छ मुख्य सुरुङ खनिरहेको छ । प्याकेज-३ अन्तर्गत दमौलीबाट चितवनको भरतपुरसम्म दुइ सय २० केभीको डबल सर्किट प्रसारण लाइन निर्माणका केइसी इन्टरनेसनल लिमिटेड, भारतसँग विसं २०७५ पुस १० गते भएको खरिद सम्झौता विसं २०७५ फागुन १० मा कार्यान्वयनमा आएको थियो । ३४.७ किमी प्रसारण लाइनमा पर्ने ९४ वटा टावरमध्ये ७४ वटा टावरको जग हालिएको छ । १६ वटा टावरको जग संरक्षण गर्ने कार्य सम्पन्न भएको छ भने तीन स्थानमा जारी छ । यस अवधिमा निर्माण व्यवसायीले टावरका विभिन्न उपकरण छिर्कनेमा रहेको स्टोरमा आपूर्ति गरेको जनाइएको छ ।

आयोजनाको सामाजिक विकास कार्यक्रमअन्तर्गत तनहुँ जिल्लामा विद्युतीकरण गर्नका लागि नेपाल विद्युत् प्राधिकरणको आयोजना व्यवस्थापन निर्देशनालय मार्फत तनहुँ ग्रामीण विद्युतीकरण तथा वितरण प्रणाली सुदृढीकरण परियोजना सम्पन्न भएको छ ।

यसअन्तर्गत स्थानीय रूपमा विद्युत् आपूर्तिका लागि घिरिङ गाउँपालिका-४ र बन्दीपुर गाउँपालिका-६ मा ३३/११ केभीका दुइटा सबस्टेसन निर्माण गरी सञ्चालनमा ल्याइएको छ । उक्त सबस्टेसनसम्म विद्युत् पुर्‍याउनका लागि ३३ केभी लाइन निर्माण गरिएको छ । तनहुँ जिल्लाको विद्युत् आपूर्तिलाई पर्याप्त, भरपर्दो र गुणस्तरीय बनाउन विभिन्न ठाउँमा विभिन्न क्षमताका वितरण ट्रान्सफर्मर जडान र ११ केभी लाइन निर्माण गरिएको छ ।

कम्पनीको पुँजी संरचना तथा वित्तीय व्यवस्थापन आयोजनाको कूल लागत (प्रसारण लाइन, ग्रामीण विद्युतीकरण तथा निर्माण अवधिको ब्याज) ५० करोड ५० लाख अमेरिकी डलरका लागि एडीबीले १५ करोड, जापान अन्तर्राष्ट्रिय सहयोग नियोग (जाइका)ले १८ करोड ४० लाख, युरोपियन लगानी बैङ्कले आठ करोड ५० लाख सरकार/नेपाल विद्युत् प्राधिकरणले आठ करोड ६० लाख डलर व्यहोर्ने गरी वित्तीय व्यवस्थापन गरिएको छ ।

Adertisement

सेयर गर्नुहोस्



प्रतिक्रिया दिनुहोस्



सम्बन्धित खवर

सम्बन्धित खवर

Leave a Reply

Your email address will not be published.

छुटाउनुभयो कि?

Close
Back to top button
You cannot copy content of this page.
Close

Ad Blocker Detect

Please consider supporting us by disabling your ad blocker
